熱風爐涼爐操作硅磚具有良好的高溫性能和低溫(600℃以下)的不穩定性。硅磚熱風爐一旦投入生產,就不能再降溫到600℃以下,否則會因硅磚突然收縮,造成砌體的潰破和倒塌。目前,硅磚熱風爐已能進行較好的涼爐作業。由于各鋼鐵企業硅磚熱風爐爐型的不同,爐體大小的差異等原因,硅磚熱風爐涼爐的時間,從最初的80~90天逐漸降低到20天左右都有成功的范例。硅磚熱風爐雖可以用自然緩冷的方法涼爐,但各鋼鐵企業由于工期的關系,一般采用快速涼爐的方法。

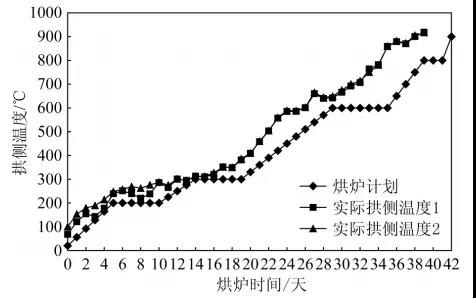

(1)3#熱風爐開始涼爐時,將混風閥、切斷閥及混風調節閥全部關閉,3#熱風爐與其他3座熱風爐并聯送風,將3#熱風爐做混風使用,3#冷風閥做為混風調節閥使用。
(2) 為保證高爐風溫穩定,當3#熱風爐冷風閥開度達到閥板行程的80%時,全關3#熱風爐冷風閥,全開充壓切斷閥、充壓調節閥繼續送風,此時風溫調節使用混風閥;當另一座頂溫較高的熱風爐送風時再打開3#熱風爐的熱風閥、冷風閥,關閉充壓閥進行并聯送風,此時混風閥關閉,如此循環送風;盡可能將3#熱風爐儲存的熱量帶出,并降低煙道溫度,為后續助燃風涼爐創造條件。(3) 當3#熱風爐送出的溫度不能保證做混風使用時(一般溫度低于900℃以下),將3#熱風爐改助燃風涼爐,開混風閥。(4)送風涼爐轉助燃風涼爐操作:將3#熱風爐處于燜爐狀態,全開1、2#煙道閥,全開空氣閥、適當開空氣調節閥,采用助燃風涼爐,根據涼爐曲線,準確控制空氣調節閥開度,同時保證其他熱風爐燒爐所需助燃風量(根據燒爐風量使用,隨時調節涼爐使用的風量,以燒爐為主)。(5)助燃風涼爐速度的控制:600℃以上按5~10℃/h控制,600~300℃按3~4℃/h控制,300℃以下按2~3℃/h控制。①頂溫從920℃降至600℃,降溫速度40℃/班,用時8個班。(6) 頂溫到達60℃,停止助燃風涼爐,關煙道閥、空氣閥、空氣調節閥。(7)打開上下部人孔,自然通風涼爐(打開人孔前,再次進行憋壓試驗,檢查3#熱風爐泄漏率,確保其泄漏量最低后再打人孔)。(1) 用助燃風涼爐過程中,遇有與涼爐曲線偏差,如受熱風爐燒爐影響,要根據頂溫下降速度,調整空氣量,在恒溫階段盡可能控制平穩。(2) 當助燃風量不能保證涼爐所使用的風量時,先保燒爐所需空氣量,適當延長涼爐時間,將3#熱風爐改為自然涼爐。(3) 當所涼爐的熱風爐煙道溫度達到400℃時,停止助燃風涼爐,燜爐后打開下部冷風支管人孔,打開上部人孔,用軸流風機反吹來降低煙道溫度,當煙道溫度降至100℃以下時,關閉上下人孔,改助燃風繼續涼爐,如此循環,當頂溫低于60℃,打開上下部人孔改為自然涼爐,至涼爐結束。涼爐計劃和實際進度見圖1。實際涼爐用時共計19天。熱風爐高溫區采用硅磚內襯改造后,因硅磚在270~310℃和570~610℃晶格轉變體積膨脹的特點,所以硅磚熱風爐在烘爐過程中溫度必須控制精確。(1) 緩慢驅趕熱風爐砌體內的水分,避免因溫度急劇變化,使砌體水分突然大量蒸發,造成耐火材料損壞;使耐火磚均勻、緩慢而又充分膨脹,避免砌體耐火材料因熱應力集中或晶格轉變造成損壞,延長其使用壽命。(2) 使3#熱風爐蓄熱室格子磚積蓄足夠的熱量,投用后能夠為高爐提供高風溫。(1)3#熱風爐烘爐過程中,以左、右拱側溫度作為升溫的參考依據,兼顧廢氣溫度和硅磚界面溫度進行烘爐。(2)耐火材料性質差別大,烘爐時嚴格按烘爐曲線烘爐,通過調節煤氣、空壓風流量,使實際烘爐的拱頂溫度曲線盡量接近烘爐曲線中相對應數值。拱頂溫度在100~700℃區間時,溫度偏差應控制在±2℃;拱頂溫度超過700℃時,溫度偏差應控制在±3℃。(3)烘爐連續進行,嚴禁中斷,如果因故不能正常烘爐,需進行保溫。(4)烘爐過程中,注意控制煙道溫度,避免因控制不當導致煙道溫度上升過快,使頂部高溫區不能按烘爐要求的溫度進行控制。(5)烘爐結束,封閉烘爐人孔,引高爐煤氣通過燒嘴正常燒爐,煤氣轉換過程時間不要太長,引高爐煤氣時拱側溫度不低于900℃。(1)3#熱風爐砌筑完成,按質量標準驗收合格,現場清理整潔,安全設施恢復齊全。(2)所有檢測儀表運行準確,冷卻系統冷卻水壓力、水流量正常。(3)3#熱風爐烘爐前各閥門液壓、電器系統調試完成,進行聯動試車,具備手動和自動運行條件。(4)爐用的混合煤氣管道及閥門安裝調試完畢,開關靈活,將混合煤氣、空壓風引到熱風爐烘爐人孔閥門前(混合煤氣管道打壓試漏、提前對眼鏡閥進行調試),該工作于2017年11月17日前完成。(5)在烘爐人孔大墻前2000mm正前方位置圓周鋪設兩層粘土格子磚,每層面積約8m2,格子磚前增設擋火墻,墻體高度為800mm,在鋪設的粘土格子磚表面鋪設2mm鐵板,鐵板每隔150mm均勻割10mm小孔。(6)制作烘爐燒嘴2支,將烘爐燒嘴通過拱側人孔插入到燃燒室內,插入長度為2500mm(即從人孔的法蘭面到燒嘴頭中心線的距離);制作DN50mm點火槍1支。人孔設遮擋板或使用耐火磚進行遮擋,以防止大量空氣進入熱風爐,在板上割開50mm窺視孔或臨時磚墻上留50mm窺視孔,用來目測火焰。(7)烘爐前期燃燒閥外法蘭盲板不拆除(當拱側溫度達到900℃后,拆除盲板引入高爐煤氣進行烘爐)。(8)在熱風爐拱側及硅磚界面安裝烘爐使用的臨時熱電偶2支。(9)拆除3#熱風爐冷風支管、煙道支管、熱風出口安全防護墻及遮擋板。(10)具備烘爐條件后,開煙道閥、空氣閥、空氣調節閥,對3#熱風爐進行反吹,使蓄熱室氣流通暢。反吹后,關閉空氣閥及空氣調節閥,將煙道關至烘爐所需控制位,做好烘爐準備工作。3#熱風爐烘爐采用混合煤氣作為燃燒介質,壓縮空氣作為助燃介質,并計劃于11月21日15時開始按硅磚特性分成不同升溫階段進行烘爐。(1)20~200℃升溫期5天,升溫速度1.5℃/h;200℃恒溫5天。(2)200~300℃升溫為4天,升溫速度1.0℃/h;300℃恒溫5天。(3)300~600℃升溫期為10天,升溫速度1.25℃/h;600℃恒溫6天。(4)600~800℃升溫期為4天,升溫速度2℃/h;800℃恒溫2天。(5)800~1000℃升溫期為1天,然后轉高爐煤氣正常燒爐,使熱風爐整體進一步完成烘烤,溫度持續均衡升高,達到高爐所需的風溫水平。(6) 整個烘爐過程按烘爐曲線進行。根據頂溫變化仔細調節煤氣量,每隔2~4h調節1次。實際烘爐時間與溫度控制見圖1,實際烘爐時間為39天。烘爐結束后封閉烘爐人孔,對熱風爐進行打壓試驗,合格后3#熱風爐投入生產。(2) 點火烘爐前熱風爐煙道閥處于開啟狀態,其他閥門均處于關閉狀態。烘爐期間,熱風爐內需保持較低的負壓(根據煙氣溫度和頂部抽力調整煙道閥開度),點火初期使用點火槍升溫,可將一個煙道閥完全關閉,調節另一個煙道閥開度。(3) 煤氣管網壓力低時,要及時聯系調度,保證煤氣供應,避免中途停烘熱風爐。(4) 烘爐操作人員要經常觀察烘爐燒嘴的煤氣燃燒情況。因烘爐初期耐火材料水分大,會造成煙道抽力小,使混合煤氣燃燒器火焰燃燒極不穩定,較難控制,應密切觀察。一旦熄火應立即關掉混合煤氣及空壓風,5~10min后,檢查確認爐內殘留煤氣排凈后,重新點火。(5) 按烘爐曲線調整煤氣及空氣流量時,不要連續調節。煤氣量需仔細按照拱側溫度指示調節;在調整煤氣量時要穩,不要過快,避免溫度控制變化過大。當拱側溫度低時,適當增加煤氣流量,分幾次增加,不要一次增大;當拱側溫度過高時,適當減少煤氣流量,不要減量過大。每次調整要適當調節空氣和煤氣比率,保證拱頂?shù)竭_理想的溫度。(6) 如發生電器或機械等突發事故,影響到烘爐時,應迅速關閉烘爐燒嘴上煤氣、空氣及其他閥門,待事故處理后繼續烘爐。(7) 如烘爐溫度因儀表計量出現問題,立即修理,此時要保持烘爐煤氣量、助燃風量不變;等待儀表修好后,如果溫度超過或低于計劃值,應根據烘爐曲線升溫速度進行調整;當溫度低于計劃值時應延長烘爐時間;高于計劃值進行恒溫,等待與制定的烘爐曲線時間重合后,再繼續升溫。(8) 根據烘爐時間和煙道溫度調整煙道閥開度,烘爐結束后,100℃<廢氣溫度≤400℃。(9) 烘爐過程中,隨時檢查熱風爐本體新改造部位膨脹情況,做好標記。(10) 烘爐中出現較大異常情況,及時通知有關領導,并做好保溫工作。(11) 高爐生產中,其他3座熱風爐在換爐放廢氣前,提前通知現場烘爐人員,注意觀察3#熱風爐燃燒器燃燒情況;在排放廢氣時要緩慢排放,避免煙氣倒流入3#熱風爐影響烘爐。(12) 拆除3#煤氣支管盲板時,高爐提前做準備,切煤氣后進行吹掃,對煤氣管道煤氣及氧含量進行檢測,檢測合格后方可通知施工人員作業(盲板拆除作業時間計劃6~8h完成)。(1) 烘爐前進行全面安全檢查,除拱側烘爐人孔外其余開口必須有效封堵。(2) 拆除盲板和磚墻前要辦理危險作業安全許可證。(3) 新接煤氣管道在引煤氣前做打壓試驗,檢查焊口是否有泄漏。(4) 引煤氣時嚴格按操作規程進行作業,點火前做爆發合格試驗。(5) 中途出現滅火,崗位要按重新點火時的操作順序進行確認,煤氣區禁止單人作業,必須攜帶煤氣報警器。(6)3#熱風爐轉高爐煤氣燒爐時,在拆除燃燒閥盲板時要做好煤氣防護措施。
